4月初,中迪·绥定府在项目营销中心举行了工程进度全媒体通报会,并现场成立了社会监督团,真诚接受社会各界监督。
5月20日上午,小编受邀参加中迪·绥定府举行的媒体监督团现场观摩活动。

现场,中迪·绥定府相关负责人对花熙樾组团4、5、6、7号楼工程进度进行了一个详细的介绍,工程进度详细情况如下:

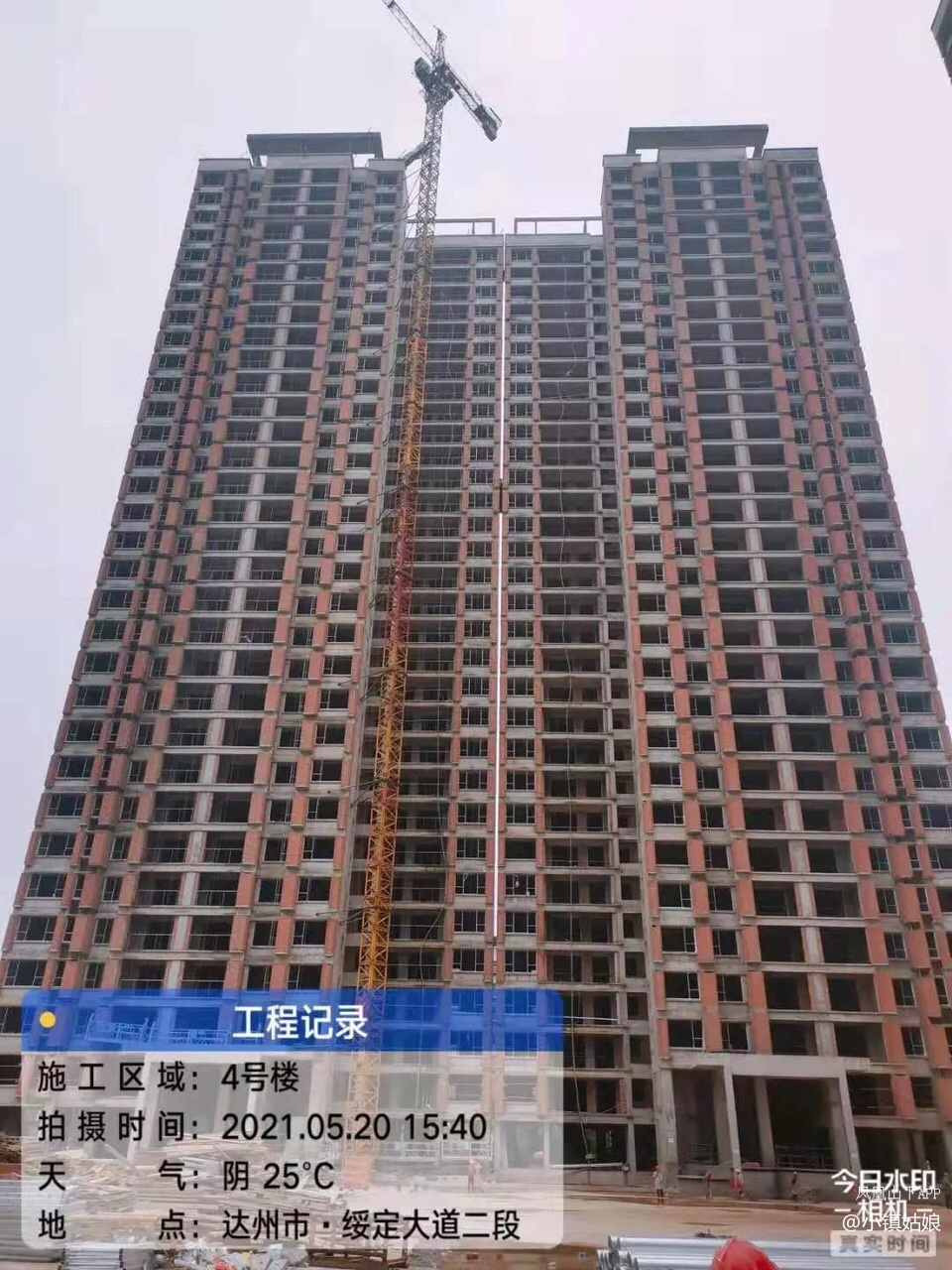

4#楼

1单元抹灰至28层,2单元抹灰至24层,16层地坪,门窗框安装进行中,电梯安装进行中,栏杆安装进行中,吊篮安装进行中

施工现场图
5#楼

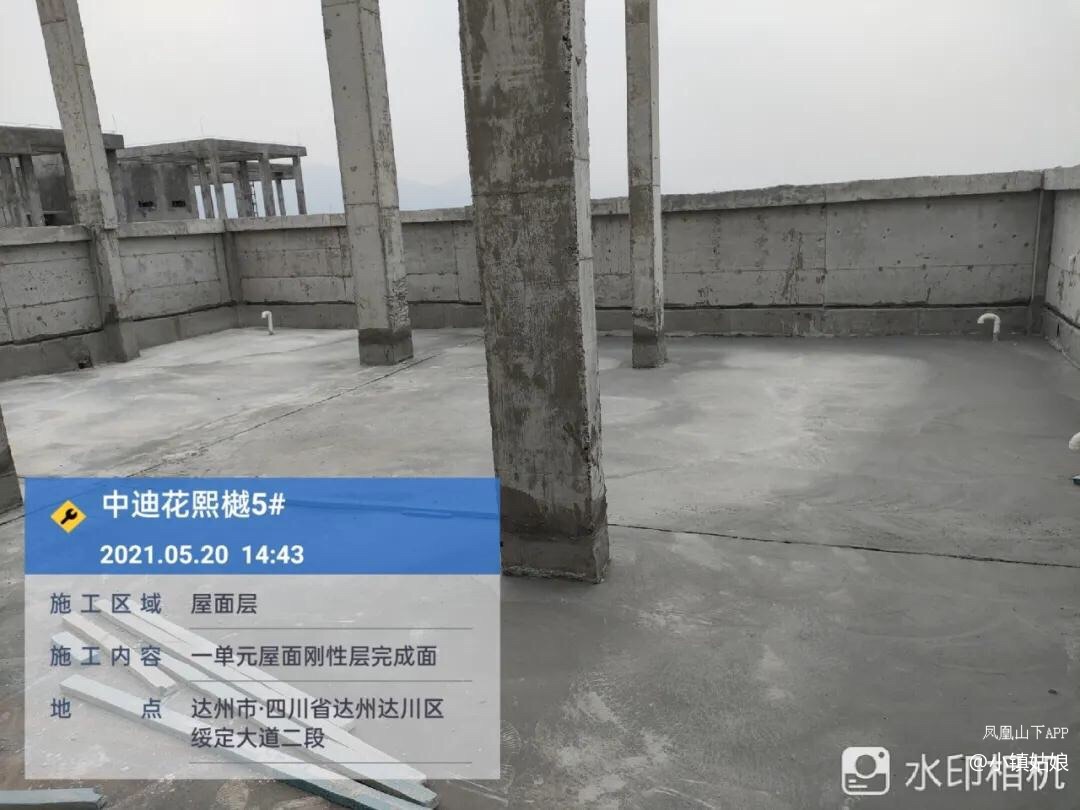

正在进行6-11层内抹灰,1单元屋面层刚性层浇筑,回填架空层

施工现场图
6#楼
外墙大面积抹灰,刷腻子,分割缝施工, 3层公装施工,除车库与屋面部分,其余部分消防已做完

施工现场图

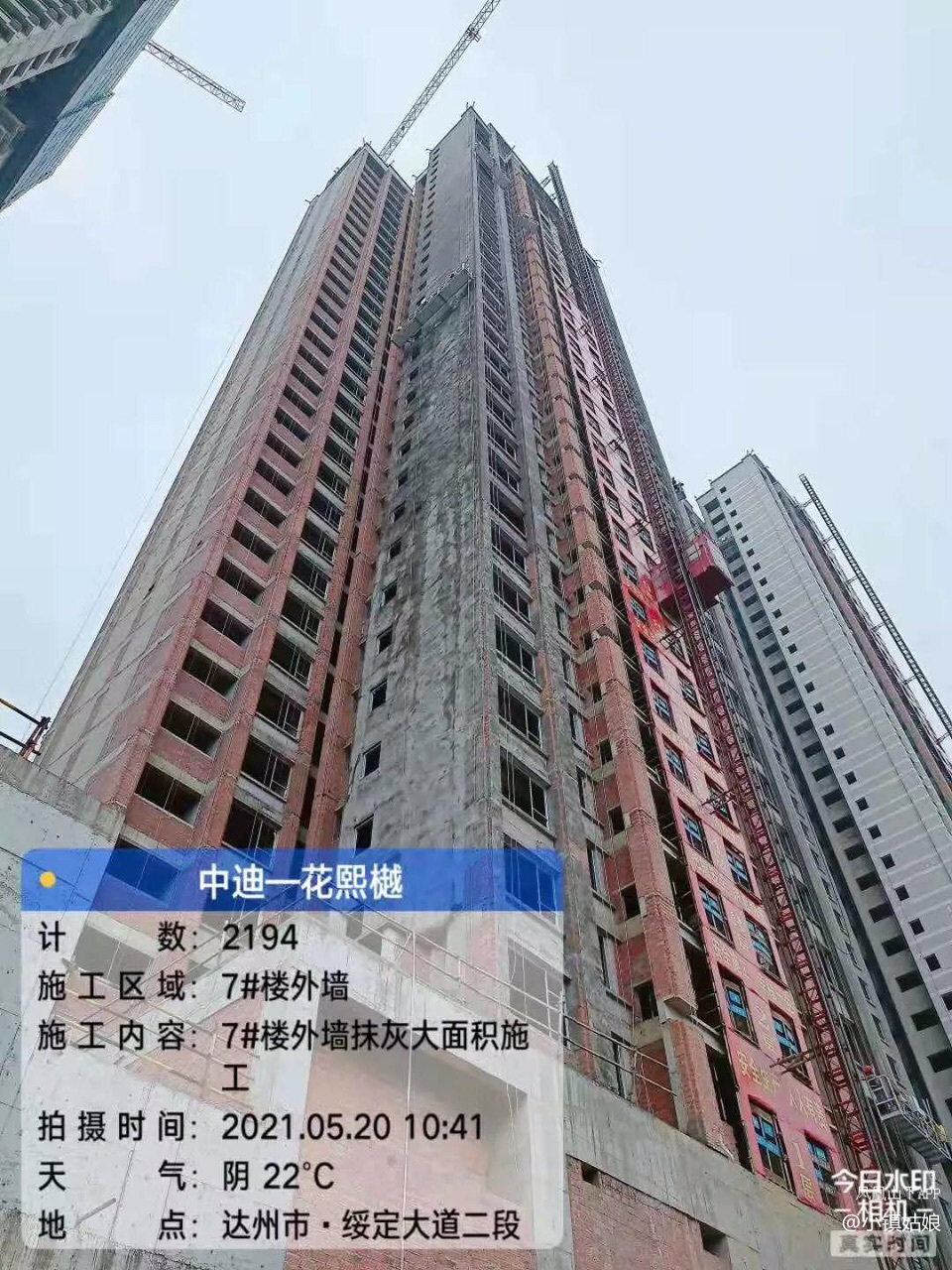

7#楼
外墙大面积抹灰,刷腻子,室内抹灰至26层,24层水管安装

施工现场图

1#楼
砌体砌筑至9层,正在进行28层墙柱模板加固,顶板绑扎钢筋水电预埋

施工现场图

2#楼
正进行3层墙柱钢筋绑扎

施工现场图

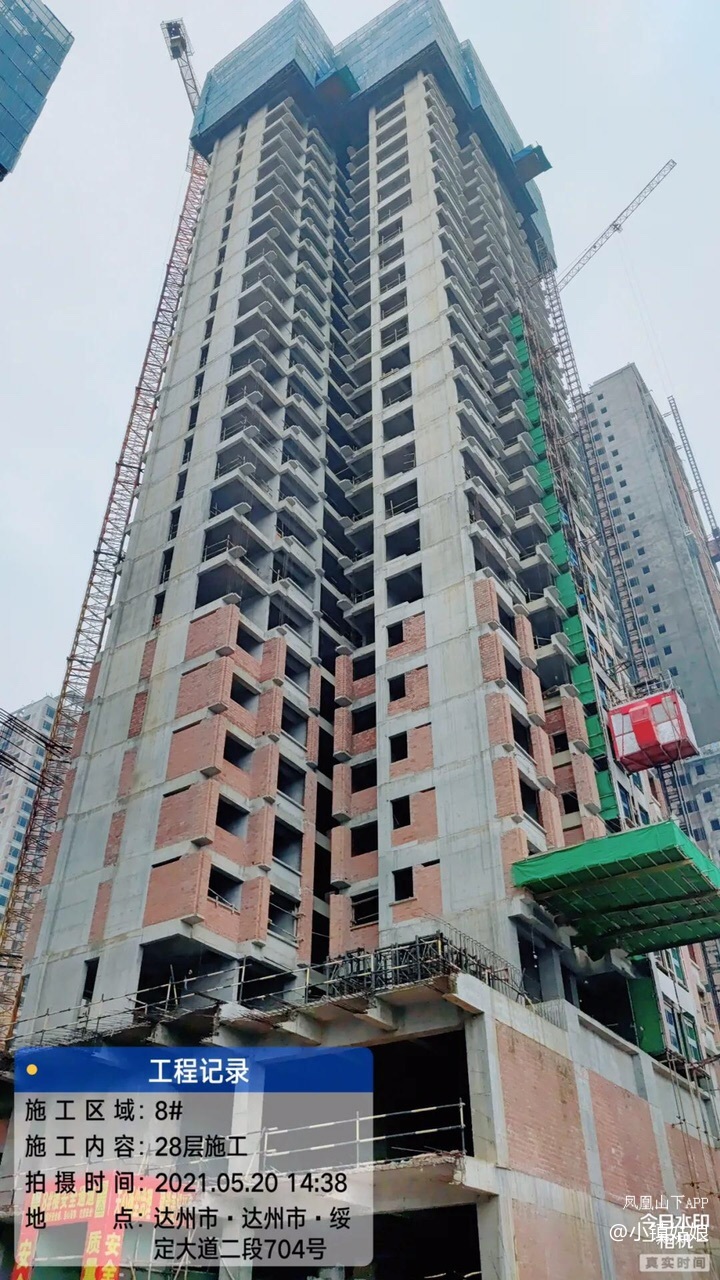

8#楼
已完成27层主体,正进行28层墙柱顶板浇筑

施工现场图
9#楼

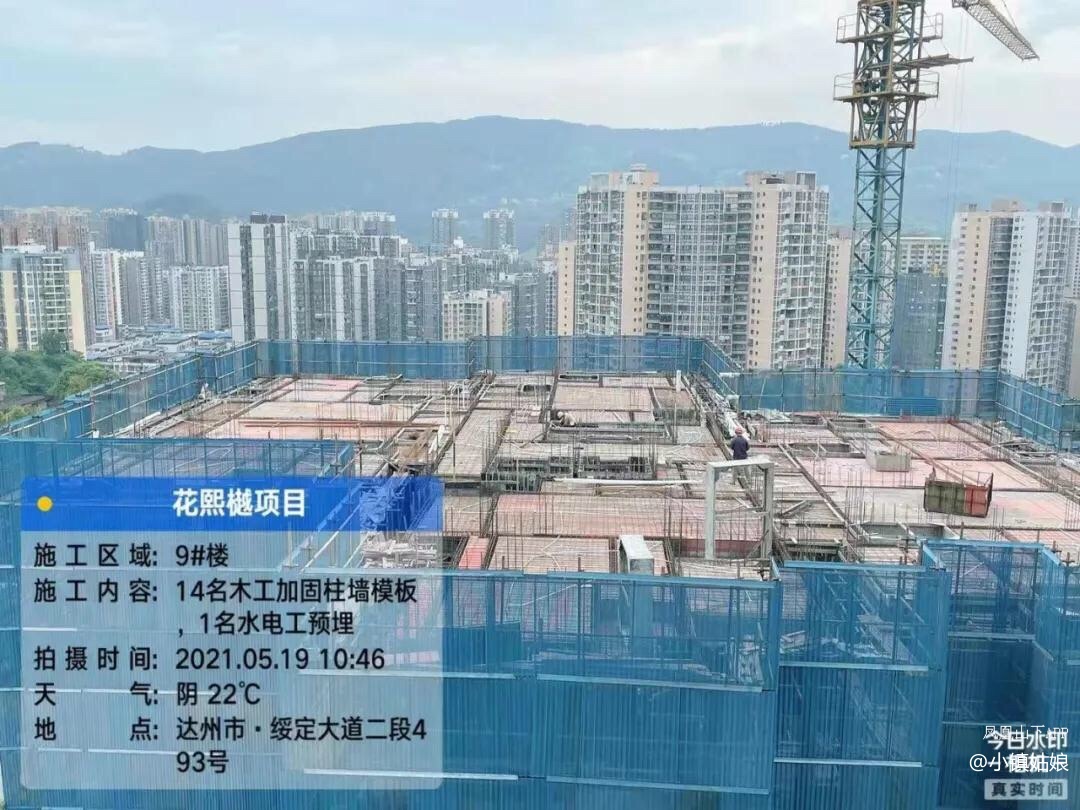

已完成13层主体,正在进行14层板顶钢筋绑扎,水电预埋,柱墙模板加固

施工现场图
10#楼

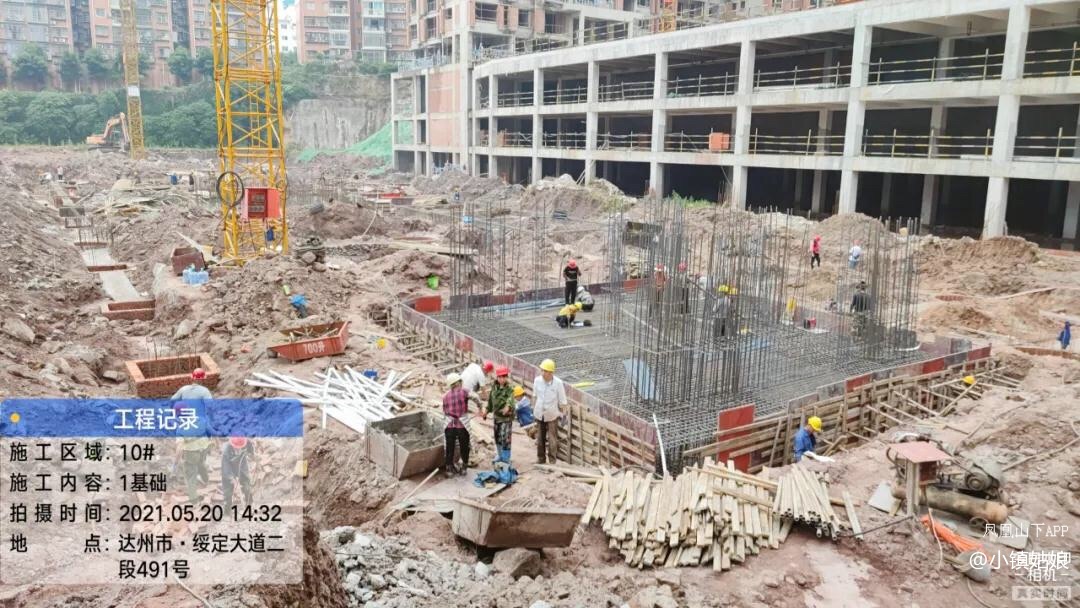

正在绑扎地梁,浇筑垫层

施工现场图

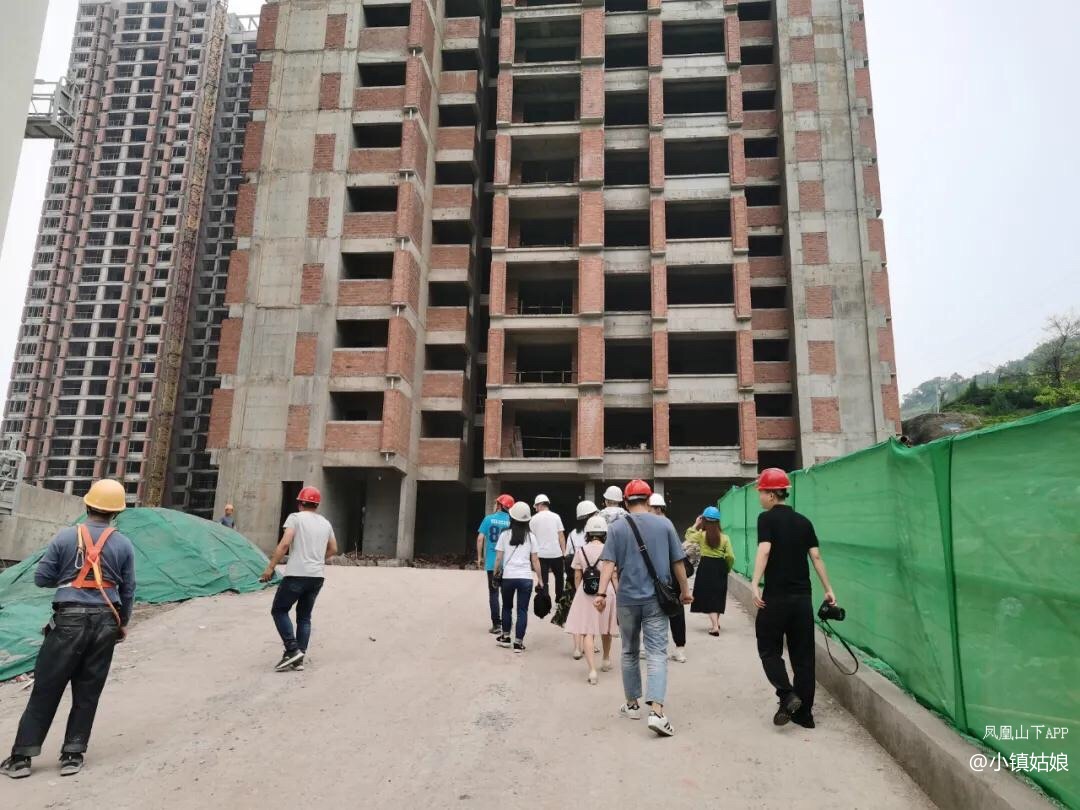

随后,在中迪·绥定府项目相关负责人的带领下,监督团进到了施工现场内部实地察看,大家对项目进度及质量表示充分的肯定。

以上就是小编在现场看到的实际情况,让我们共同期待中迪·绥定府10月底的交房仪式吧!各位业主不要慌,项目工程进度的后续情况,小编会第一时间向大家公布,心急的也可以微信关注中迪绥定府公众号了解最新消息哟!
